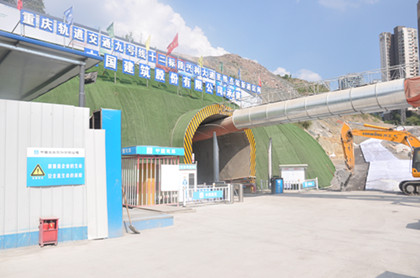

施工隧道洞口 1月20日,重庆轨道九号线十二标折返线区间传来捷报,工点区间暗挖隧道累计达1198米,突破千米大关 ,并顺利到达单洞四线大断面里程。 折返线区间线路从兴科大道站引出,下穿在建兰亭新都汇项目到达一期终点,区间全线为暗挖段,采用钻爆法施工,为单洞四(单)线断面隧道。为满足区间施工需要,设置施工通道一座,施工通道全长586.293m,其中标准段长274.562m,利用九号线二期正线区间长311.731m,单洞四线大断面全长328米,开挖宽度为24.364m,高度14.19m,开挖面积297㎡。 折返线区间是12标暗挖里程最长的工点,设计暗挖长度为1526米。由于地形原因,施工场地狭小,周围毗邻学校、小区、工厂,施工任务紧,工期压力大。为实现进度计划,项目部制定了奖罚制度,将每月计划分解到天,责任到人,每个工点都有班子成员督导,每天7:30准时早会,会上分析进度滞后原因,提出处理措施。 目前,折返线已进入单洞四线大断面导坑施工中,项目部全体将严守操作规程,及时完成正洞挑顶,在保证安全和质量的前提下,争取早日完成主线施工。(文/重庆轨道九号线十二标:席进)
|
