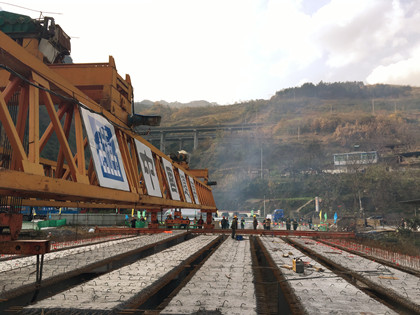

最后一跨T梁顺利架设
项目人员合影 12月29日11点23分,由中建隧道承建的武隆土坎乌江大桥第一跨最后一片T梁架设成功,实现了2017年元旦之前T梁架设完成的目标,标志着大桥顺利贯通,为春节前主体工程完成、沥青铺设完成奠定了良好的基础。 12月23日,架桥机行走到位,安装按成; 12月24日,第二跨T梁开始架设; 12月26日,第二跨T梁架设完成,架桥机过跨; 12月27日,第一跨T梁开始架设; 12月29日,第一跨T梁架设完成,主桥顺利贯通。 历时一周,主桥第一跨、第二跨T梁全部架设完成。在两跨T梁架设完成之后,主桥就只剩下T梁的湿接缝和桥面铺装及人行道栏杆和桥面铺装两项工作,有望在春节前全部完成。 主桥施工干的热火朝天,武隆项目引道工程路基也在有条不紊的进行中。路基水稳层一层12月17日开始铺设,至12月24日铺设完成。预计水稳第二层在月底开始铺设,一周之内铺设完成。水稳层铺设完成之后,桥面沥青有望在春节前铺设完成,与主桥同时完工。 武隆土坎乌江大桥自2013年5月开始建设,克服重重困难,历时3年半,圆满的完成了桥梁主体工程的建设,预计2017年5月可建成通车。武隆土坎乌江大桥建成后,将架起武隆区域发展框架,畅通城市内外循环,有效改善广大群众出行环境。(文/中建隧道武隆项目:陈波)
|
