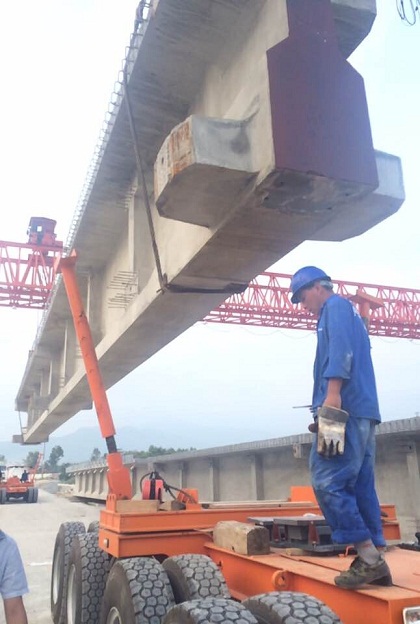

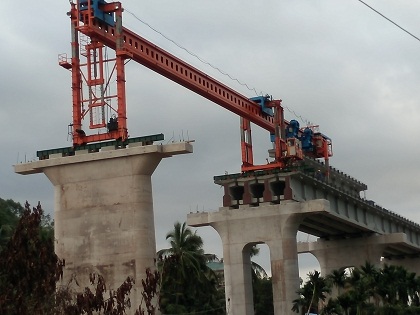

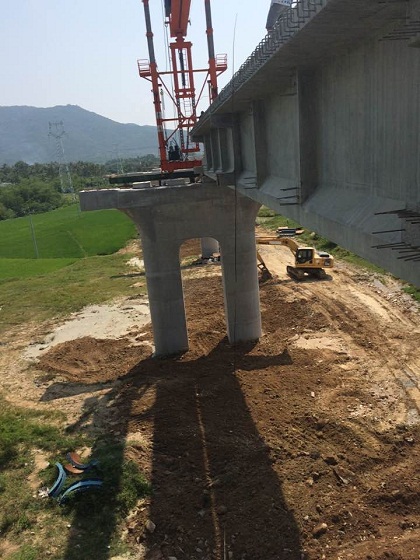

过孔  落梁  提梁 11月26日晚11点14分,岭脚河2#双线特大桥第62孔右边梁架设完毕——这是当天架设的第10片梁,标志着海西项目架梁队已具备日架10片T梁的能力。 回顾这段架梁的经历,我颇有感触,是一种对“更高,更快,更强”的不懈追求,才让我们有了现在的小成绩。 九月下旬,我们两名技术员带领25名工人开始了T梁架设。虽然在前期准备中,我们反复查阅了规范,熟记架设控制指标,但因为没有实践经验,对架梁中出现的问题不能及时应变。第一片梁架设中,在落梁过程中,就位,复核,起钩,再落梁……,反反复复,调整了多次才完成。1天时间,仅架了2片梁,整整1周,只架完12片,这可远远满足不了工期要求啊。 面对压力,我们没有退缩,一定要抢时间,加快进度。通过观察和请教,我们想了几个改进措施: 第一:掐时间,增工效。首先是掐表测有效工作时间,从提梁装车到落梁就位,我们每道工序掐算时间,提梁到运梁车需要1小时,运梁车运输需要30分钟,喂梁需要1小时,落梁需要30分钟。 把有效工作时间测准了,接着就是怎么减少窝工时间了。 我们观察到,工效慢主要是运梁车等梁时间太长,经常超过2小时。原因是提梁的龙门吊梁场也要用,往往发生冲突。 为此,我们主动出击,做好和梁场的协调,提前选梁,提前通知,让龙门吊的使用“不打架”,车一到,梁就装车,T梁装车时间由原来的3小时,缩减到1小时。窝工现象随之改观。 第二:抓工序,抓细节。除减少窝工,工序本身也是可以优化的,如挂绳时间长,砂浆凝固慢等。 为此,我们对工人进行了培训,通过现场讲解和组织大家去相邻标段架设现场观摩学习,从改进挂钢丝绳的方法,到调节支座砂浆的凝结时间……,一个细节一个细节地去优化。 通过持续改进,架梁由原来的1天2片,增加到1天4片,再到稳定的1天6片。再后来,就是这个创纪录的1天10片。 高速度,高质量的完成项目进度得益于项目领导在技术和物质上的大力支持,让我们在陌生的工作中不断成长,水平的进步,工作成果的提高,这种快乐是令人振奋的。在今后的工作中,架梁队将脚踏实地,不懈追求“更高,更快,更强”,将架梁工作保质保量地完成,让一道道彩虹架通天堑。(文/公司海西项目:岳强、谈琰)
|
