    武隆土坎乌江大桥合拢在即,武隆县委、政府、业主及全县人民翘首以望。为工程项目的全线完成,项目部全体员工白天黑夜抢工期、抓进度,出现了很多可歌可泣的感人之篇。

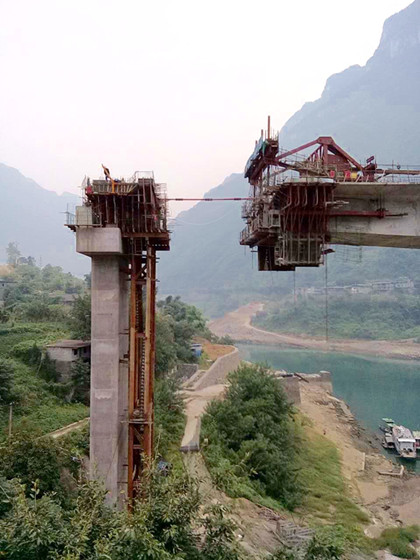

    土坎乌江大桥5#墩高支架混凝土浇筑,经过四十多天坚苦施工,终于完成高架、模板、钢筋、预应力等各项工程的验收,进入到混凝土浇筑最后一道工序。本次混凝土浇筑、高支架垂直高度约40米,浇筑量150立方米。为确保最后的混凝土浇筑安全顺利进行,项目部领导对高架,支模亲自进行验收,指出整改意见,并联系相关的外援。
    武隆土坎乌江大桥工程,因体量小,项目单一,资源配置时未自设拌合站,也没有臂架混凝土泵车。遇高架桥混凝土施工时,项目部均要提前联系相关外援提供支持。
    时值2016年9月23日,工地日志如下:
    1.外援拌合站中铁八局,答应仅今天供应混凝土,过了今天
不浇筑,再排队到何时不知;
    2.已联系好的外援臂架泵车到场后高度不够。足够高的泵车
也要过两天才能提供;
    3.再联系第二家臂架泵车的单位,条件苛刻,漫天要价,但
即使如此,最快也要24日下午。
    怎么办?怎么办?困难吓不到英雄汉!面对自身困难和
    外界的夹制,项目部全体员工及劳务分包队全体人员心往一处想,劲朝一处使,奇迹出现了!
    项目部项目经理赵湘龙下令,因地制宜,今天必须浇筑混凝,气壮山河,掷地有声。工程技术部副经理刘申申,同时也是5#墩现场施工负责人,敢想敢干,勤学好问,大胆提出了:从边跨段的挂篮飞架12米空间混凝土泵管至5#墩,并对细节问题与项目领导及技术顾问商议,确定后,坚决实施!
    项目施工员与劳务队班组,通过下午5个小时的努力,在没有的吊车的情况下,终于将混凝土泵管从边跨飞跃12米接至5#墩作业面。
    晚上八点,混凝土作业顺利安全进行!
    项目全体员工笑啊,劳务队全体员工笑啊,困难吓不到英雄汉!笑到最后,才是胜利的!(文/隧道公司武隆项目退休返聘老同志:张毓华)




打印本页 关闭窗口
盖挖下的钢筋工
千方混凝土不再是难事

联系我们 | 法律声明 | 帮助中心| 纪检监督举报| 拖欠事项信访投诉受理方式
© Copyright 2017-2020 中建隧道建设有限公司 京ICP备12039856号-1 | TEL:023-86817561 传真:023-86817560;023-86817561
地址:重庆市巴南区花溪街道建宏路175号中建大厦 邮编:401320
